クリニック設計&施工
1.個別対応と顧客満足度の追求
- 各クライアントの要望やニーズに合わせた個別のデザイン提案を行い、顧客の満足度を最優先に考えていきます。
- カスタマイズされたデザインと丁寧なコミュニケーションにより、顧客クリニックの信頼を築いていきます。
2.革新と最新技術の活用
- 最新のデザイン技術や建築材料を積極的に活用し、革新的なクリニックの設計を提供します。
- 持続可能な建築に対する取り組みを強調し、先進的なアプローチを示します。
3.機能性と美的デザインの融合
- 機能性と美的デザインを両立させた、使いやすく魅力的なクリニックの設計を追求しています。
- 患者の快適性とスタッフの効率性を両立させる設計を重視し、環境との調和も考慮します。
4.協力とコラボレーションの重視
- 顧客クリニックとの密なコラボレーションを通じて、共に理想のクリニックを実現します。
- 専門家や建築関連企業との協力を強化し、プロジェクト全体の品質向上を図ります。
5.エコフレンドリーなデザインと環境への配慮
- 持続可能な建築設計を重視し、エネルギー効率や廃棄物削減などの環境配慮型のデザインを提供します。


クリニック設計から施工完成まで
設計目線の土地探し
医院併用住宅などにも最適な土地探しもお手伝いします。
コンセプト・デザイン設計
まずクリニックのコンセプトを決めましょう。
そして設計デザインを固めていきます。
施工
クリニックの規模に応じて最適な施工会社を決定していきます。

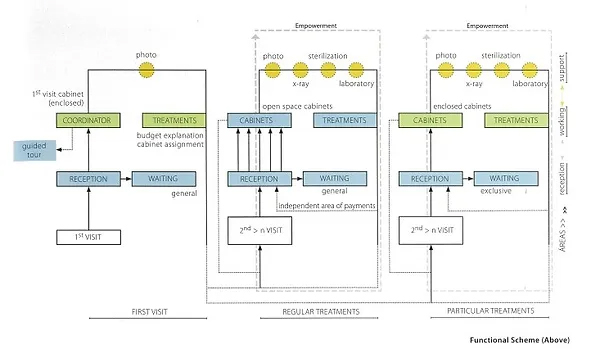

設計・監理業務・施工の流れ
【1】 初回お打ち合わせ | ・要望の聴取 ・現地調査および関係役所にて法的情報収集 | 無報酬 |
【2】 プレゼンテーション (3週間~1ヶ月) | ・図面、パースなどの提出 ・概算見積書の提出 | プレゼンテーション代 10万円(税別) ※契約した場合は設計監理料に含む ※キャンセル時のみ積算(プラン、パースなどのプレゼン資料の回収および転用禁止) |
【3】 設計契約 | ・建築士業務委託契約 (同時に建築工事仮契約の場合もあり) | 第1回設計監理料の支払い(約40%-10万円) |
【4】 基本設計 (1ヶ月~2ヶ月) | ・基本プランの検討 (2回~4回のお打合せ) | |
【5】 実施設計 (1ヶ月~2ヶ月) | ・詳細プランの検討 ・本見積図面の作成 | |
【6】 見積調整 (1ヶ月) | ・予算内での仕様変更検討、確認 ・工事契約金額の決定 | |
【7】 確認申請・工事契約・着工 (1ヶ月) | ・工事契約 ・設計担当者による現場監理開始 (週に1回が目安) ・施工担当者による現場管理開始 | 確認申請受領後、第2回設計監理料の支払い(約50%) (設計・施工一括受注の場合は、この回の設計監理料の支払いが発生しない場合があります。) 工事契約後、第1回工事費の支払い(工事費の約1/3) 新築の場合→上棟後に第2回工事費の支払い(工事費の約1/3) 【リフォーム、リノベーションの場合、工事期間により別途取り決め】 |
【8】 竣工 | ・完成、引き渡し | 竣工後、第3回設計監理料の支払い(約10%) (設計・施工一括受注の場合は、この回の設計監理料の支払いが発生しない場合があります。) 新築の場合-竣工後に第3回工事費の支払い(工事費の約1/3) |
